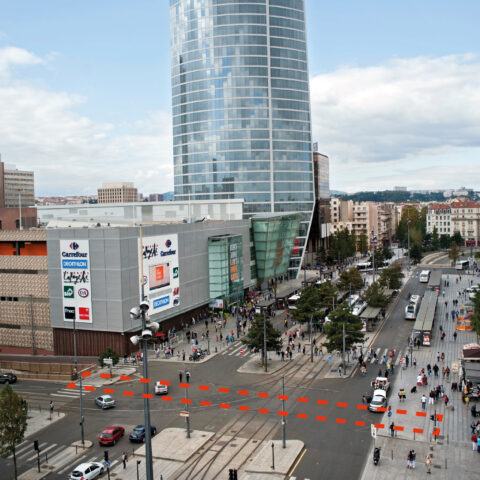

Sortie Béraudier sur la rue Servient
Rue Servient
Chantier été 2020 à 2024
Infrastructures souterraines
Circulations des bus et du T1 maintenues.
SPL Lyon Part-Dieu
info@lyon-partdieu.com
Située entre le centre commercial et la place Béraudier, cette opération réalisée par Spie Batignolles pour la SPL Lyon Part-Dieu avec la maîtrise d’œuvre de Setec, Egis et Sud Architectes se situe dans un contexte urbain de forte intensité, au cœur de l’activité de la gare et des transports en commun.
Les travaux consistent à :
- Creuser une galerie de 48 ml qui sera transformée en un tunnel à sens unique
- Réaliser un ouvrage de raccordement
- Réaliser une extension du couloir qui dessert le métro de la ligne B depuis la gare Part Dieu, passant sous la Place Béraudier.
Ils se dérouleront en 2 grandes phases, d’août 2020 à fin 2023 :
- Phase 1, de l’été 2020 à novembre 2021 : travaux préparatoires et confortement du sol par injections
- Phase 2, de novembre 2021 à fin 2023 : creusement du tunnel
Les traversées piétonnes ainsi que le fonctionnement du tramway T1 et des bus ne seront pas interrompus grâce à une organisation de chantier adaptée.
